Ремонт будинку – процес, в якому важлива не тільки якість робіт, але і їх послідовність. Помилки, допущені на одному з етапів, можуть призвести до додаткових витрат, затягнути терміни й вимагати перероблень після завершення оздоблення. Щоб уникнути подібних проблем, варто заздалегідь розібратися, як проходить ремонт будинку та в якій черговості виконують різні види робіт.
Коли підготовку завершено, починається безпосередньо ремонтний процес. У ньому важлива правильна послідовність – якщо міняти чи поєднувати без необхідності етапи, помилок не уникнути.

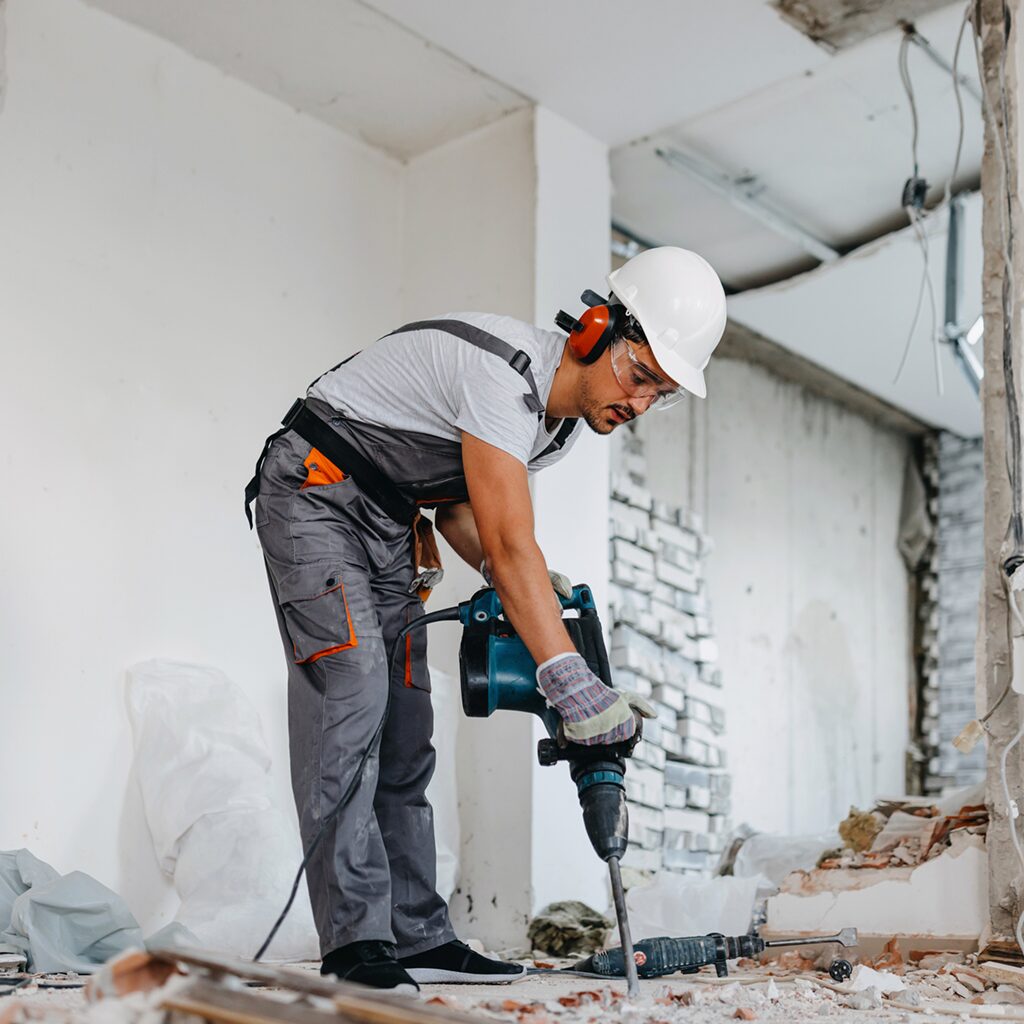

Якщо ремонт виконують у вторинному житлі, першим етапом стає демонтаж. Його завдання – повністю підготувати приміщення до подальших робіт та прибрати все, що вже не відповідає новому проєкту. Демонтують стару підлогу, знімають шпалери та фарбу, прибирають застарілі комунікації. Якщо проєкт передбачає перепланування, виконується демонтаж ненесучих перегородок.
Якщо будинок експлуатувався багато років, вже на етапі демонтажу можуть виявитися приховані дефекти. Наприклад, пошкоджені балки перекриття, сліди протікання, ділянки зі зруйнованою штукатуркою, тріщини у стінах або зношені інженерні мережі. Такі проблеми потребують негайного вирішення.
Від якості прокладених інженерних комунікацій залежатиме не лише комфорт мешканців, а і їхня безпека. Помилки з сантехнікою – це завжди ризик протікання, неправильно прокладена електромережа підвищує ризик пожежі. Оскільки більшість комунікацій ховається за оздобленням, виправлення недоліків вимагатиме його демонтаж і нові витрати.
На цьому етапі виконують одразу кілька видів робіт:
Цей етап галасливий і дуже брудний. Але саме від нього багато в чому залежить, наскільки рівними будуть поверхні, чи буде фінішне оздоблення надійно триматися або вже через рік-другий почне відшаровуватися. Навіть найдорожчі оздоблювальні матеріали не зможуть приховати недоліки, допущені під час чорнових робіт.
Етап включає:
На етапі чорнових робіт також можуть проводити додаткову тепло- та шумоізоляцію, які позитивно впливають на мікроклімат у будинку. Якщо говорити про часткову шумоізоляцію, особливо вона актуальна для спалень, дитячих кімнат, робочого кабінету. Не зайвою вона стане і в будинках, розташованих поряд із дорогами чи іншими джерелами шуму.
У ході чистового оздоблення будинок набуває все більшої схожості з візуалізаціями з дизайн-проєкту. Залежно від узгоджених у проєкті дизайнерських рішень можуть знадобитися:
При чистовому оздобленні важливо дотримуватися порядку робіт. Майстри рухаються у напрямку зверху вниз, зазвичай починаючи зі стелі (якщо не йдеться про натяжні полотна), потім переходять до оздоблення стін і тільки потім до укладання підлогових покриттів.
Встановлюють міжкімнатні двері, підключають сантехнічні прилади – раковини, унітази, ванни, змішувачі. Після всі з’єднання проходять перевірку на герметичність, коректну роботу системи під навантаженням. Монтуються світильники, розетки та вимикачі.
Роботи зазвичай починають із вбудованих меблів, виготовлених за індивідуальними розмірами – до цього моменту всі оздоблювальні процеси вже завершені. Потім наступає збірка інших меблів і підключення вбудованої побутової техніки. Завершальний етап включає встановлення дзеркал, карнизів, полиць та інших елементів інтер’єру.
| Етап | Що виконується | Середній термін* |
|---|---|---|
| Підготовка | Огляд будинку, заміри, розробка дизайн-проєкту, складання кошторису та графіка робіт | 4-6 тижнів |
| Демонтаж | Демонтаж старого оздоблення, перегородок, інженерних систем, вивіз будівельного сміття | 1-3 тижні |

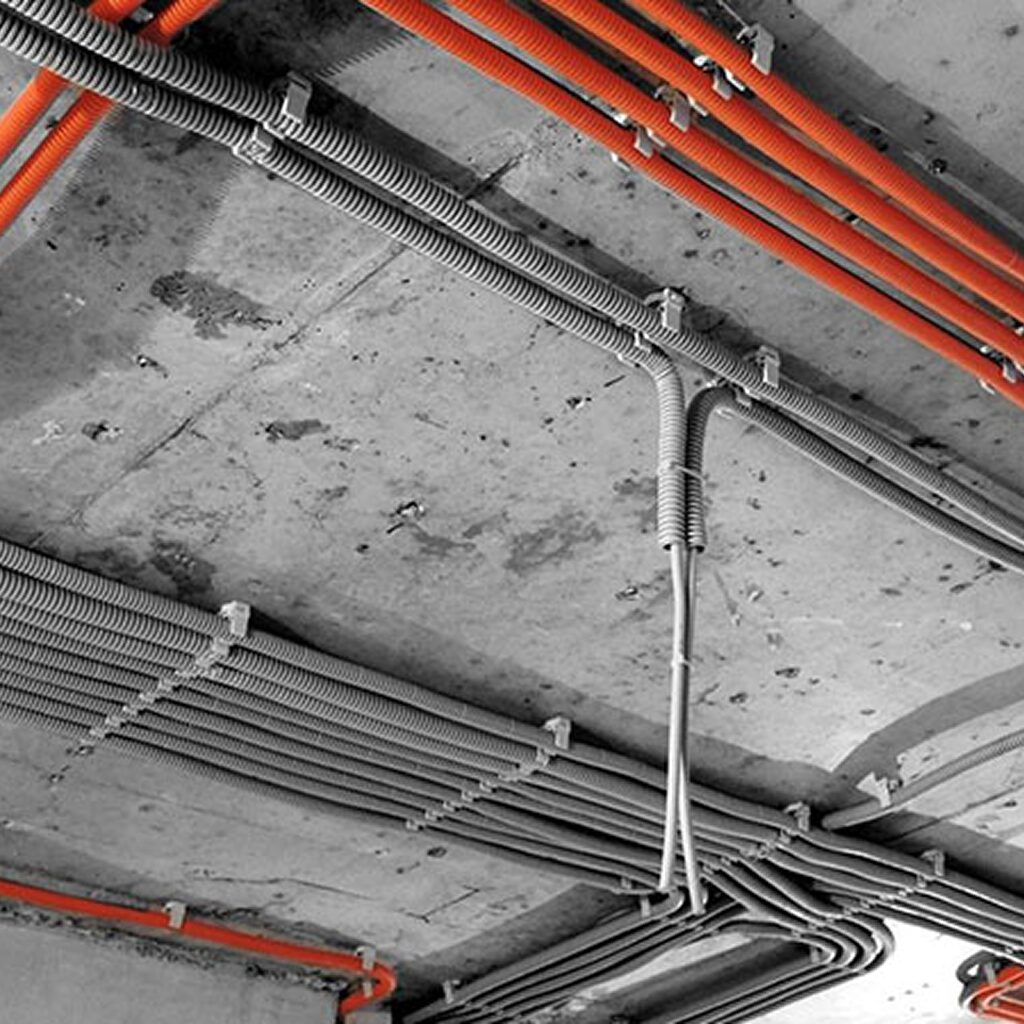

| Монтаж інженерних комунікацій | Електропроводка, водопостачання, каналізація, опалення, вентиляція, кондиціювання, тепла підлога | 3-7 тижнів |

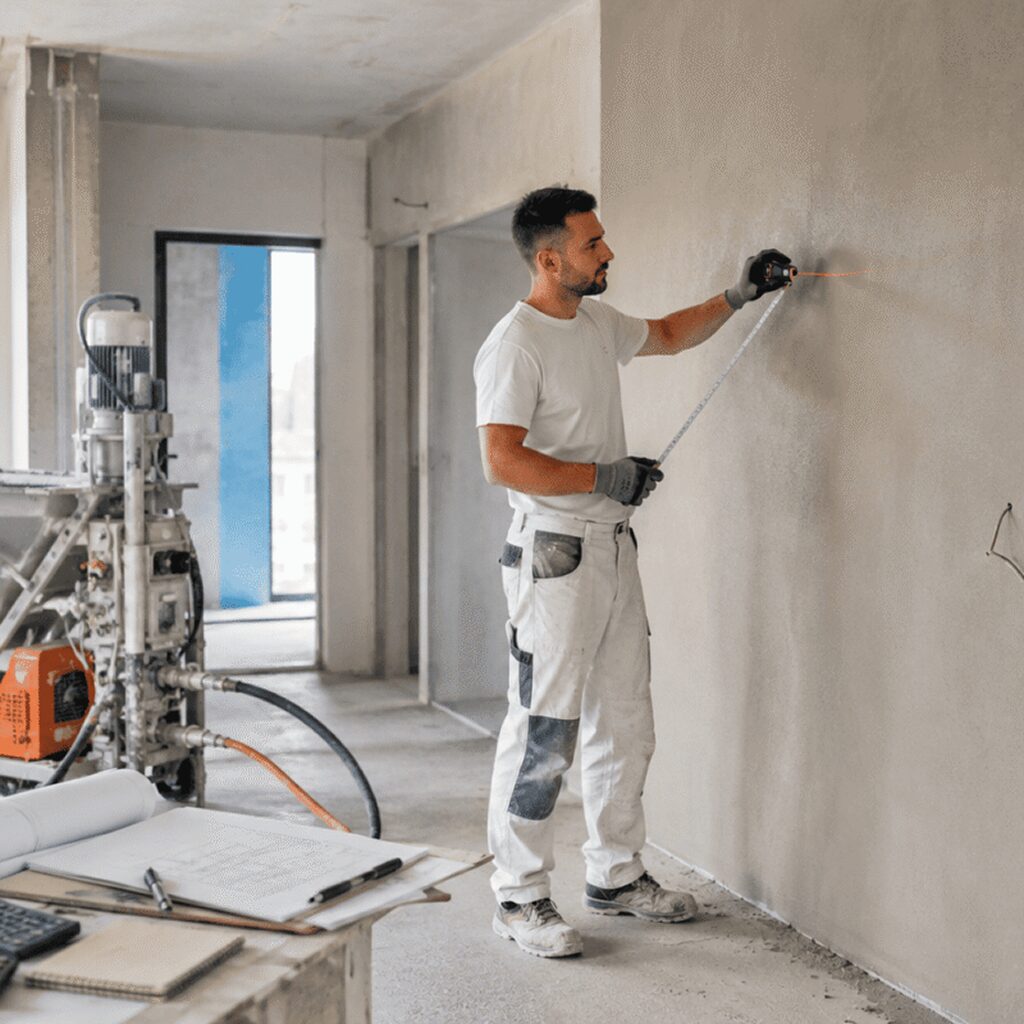

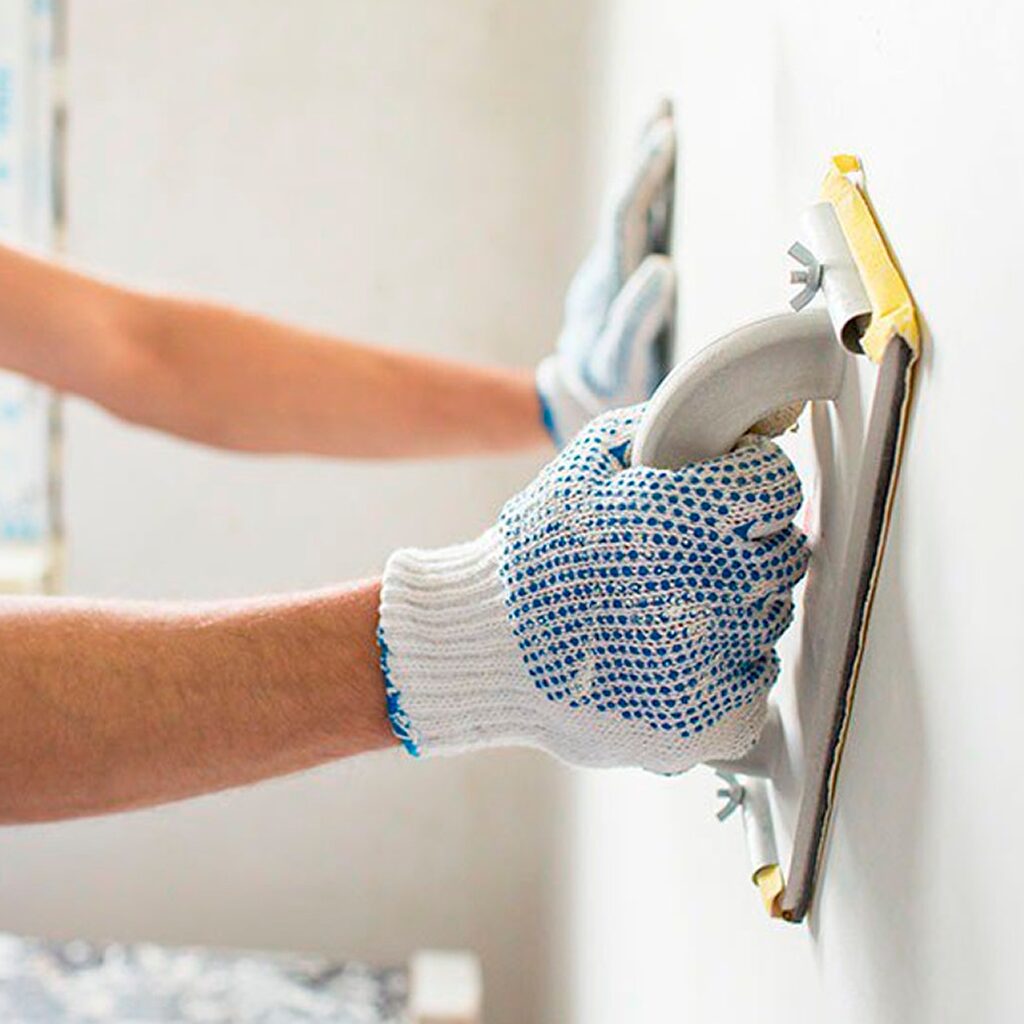

| Чорнове оздоблення | Зведення перегородок, штукатурка, стяжка підлоги, шпаклівка, тепло- та звукоізоляція | 4-8 тижнів |

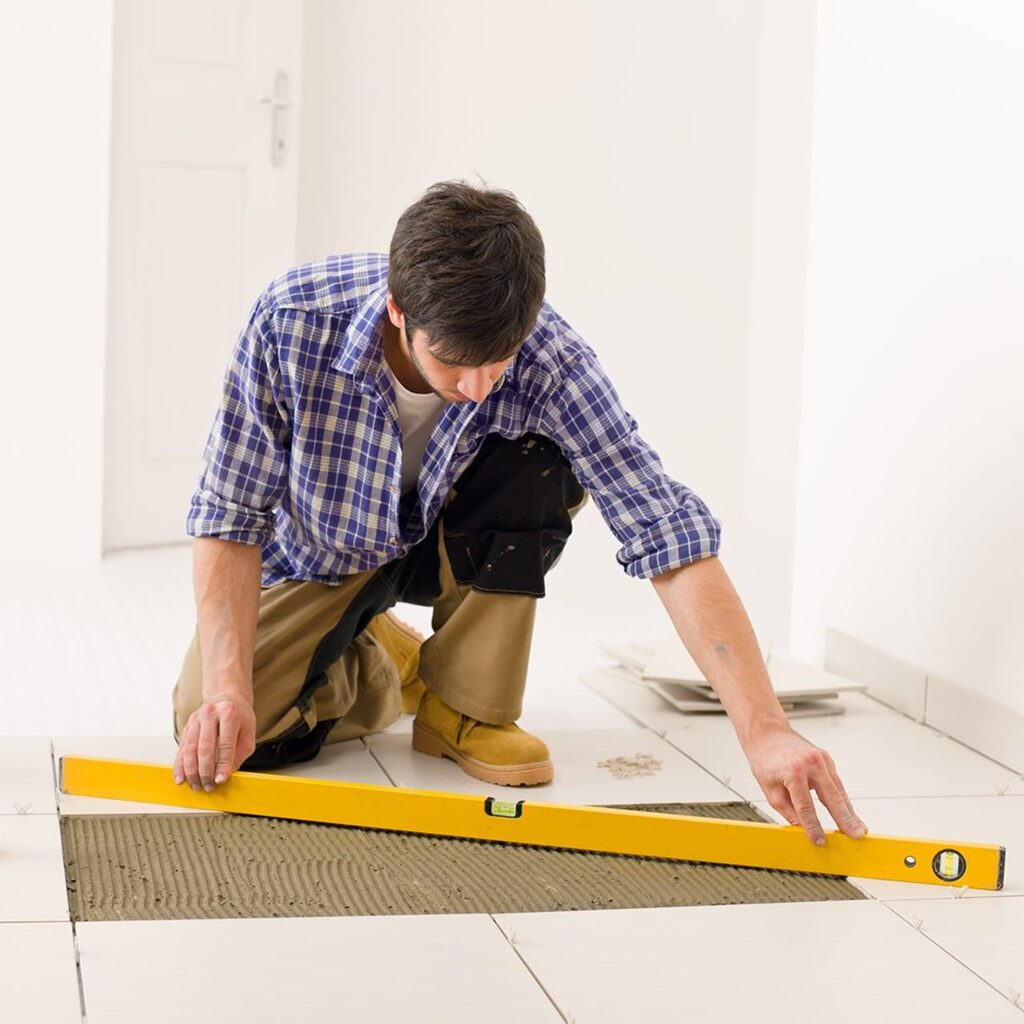

| Чистове оздоблення | Плиткові роботи, фарбування стін, наклеювання шпалер, монтаж стель, укладання підлогових покриттів | 5-7 тижнів |
| Монтаж обладнання | Встановлення дверей, сантехніки, розеток, вимикачів, освітлювальних приладів | 1-2 тижні |
| Фінальний етап | Монтаж меблів, підключення техніки, декорування, прибирання, здавання об’єкта | 1 тиждень |
*Терміни вказані орієнтовно. Для будинків великої площі або проєктів зі складними інженерними рішеннями ремонт може тривати більше часу.
У середньому ремонт будинку площею від 100 до 200 м2 займає 7-10 місяців. Для більших об’єктів терміни – від 10 місяців. У деяких випадках терміни виявляються меншими, проте це скоріше виняток.
Терміни залежать від кількох факторів:
